軽天(LGS)の拾い出し|スタッドの本数の数え方

軽天(LGS)の拾い出しで、スタッド・ランナー・振れ止め・スペーサーの本数を部屋の寸法から数える方法をまとめました。ピッチ303と455の使い分け、角で二重に数えない考え方、振れ止めの段数の決まりまで説明します。

スタッド・ランナー・振れ止めで組んだ間仕切り壁の軽天の図
目次

軽天のスタッドは何本いるか——LGSの拾い出しは、部材の種類が多いぶん数え落としが起きやすい作業です。スタッドは数えたけれど振れ止めを忘れた、角のぶんを二重に数えていた——そんな経験はないでしょうか。

この記事では、間仕切り壁の軽天に必要な部材を、部屋の寸法から順番に数えていく方法をまとめます。部屋の寸法から本数を出せる無料ツールも最後に紹介します。

間仕切り壁に使う部材

部材 役割 数え方の元になる寸法
スタッド 縦の柱 壁の長さ ÷ ピッチ
ランナー 上下に流すレール 壁の長さ × 2
振れ止め スタッド同士を横につなぐ 壁の長さ × 段数
スペーサー スタッドのねじれ止め スタッドの本数 × 高さ方向の数

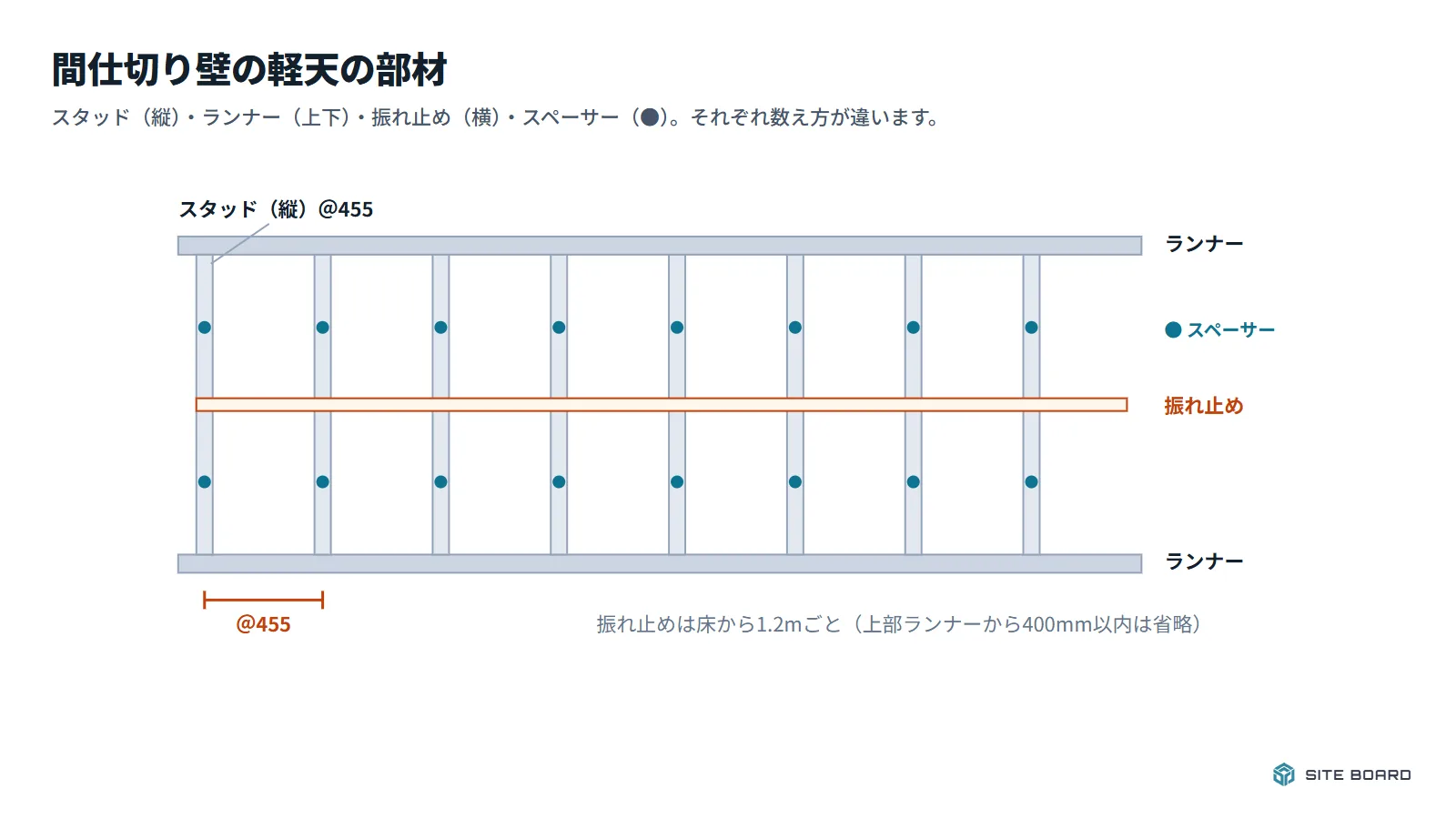

間仕切り壁の軽天の部材。スタッド(縦)・ランナー(上下)・振れ止め(横)・スペーサーの位置
間仕切り壁の軽天の部材。スタッド(縦)・ランナー(上下)・振れ止め(横)・スペーサーの位置

スタッドのピッチは303か455か

石膏ボードの割付に合わせて、303mmか455mmが基本です。

  • @455:いちばん一般的な間仕切り壁。ボードを2枚張りにする壁もこのピッチ
  • @303:ボード1枚張りの壁、重い物を掛ける壁、遮音や耐力が必要な壁

スタッドの形(JIS A 6517では50形・65形・75形・90形・100形)は、壁の高さで決まります。50形は高さ2.7m以下、65形と75形は4.0m以下が目安です。天井高2.4mの住宅なら50形か65形になります。

軽天のスタッドの本数は「角で重なる」のを引く

軽天のスタッドは、**壁ごとに「長さ ÷ ピッチ + 1本」**で数えます。両端に1本ずつ立つので、割った数に1を足します。

ただし部屋をぐるりと囲む壁では、角のスタッドを両側の壁で二重に数えてしまいます。そこで、最後に角の数だけ引きます。

6帖の部屋(3,640×2,730)を@455で組む場合:

  • 長辺:3,640 ÷ 455 = 8 → 8+1 = 9本(2面で18本)
  • 短辺:2,730 ÷ 455 = 6 → 6+1 = 7本(2面で14本)
  • 合計 32本 − 角4本 = 28本

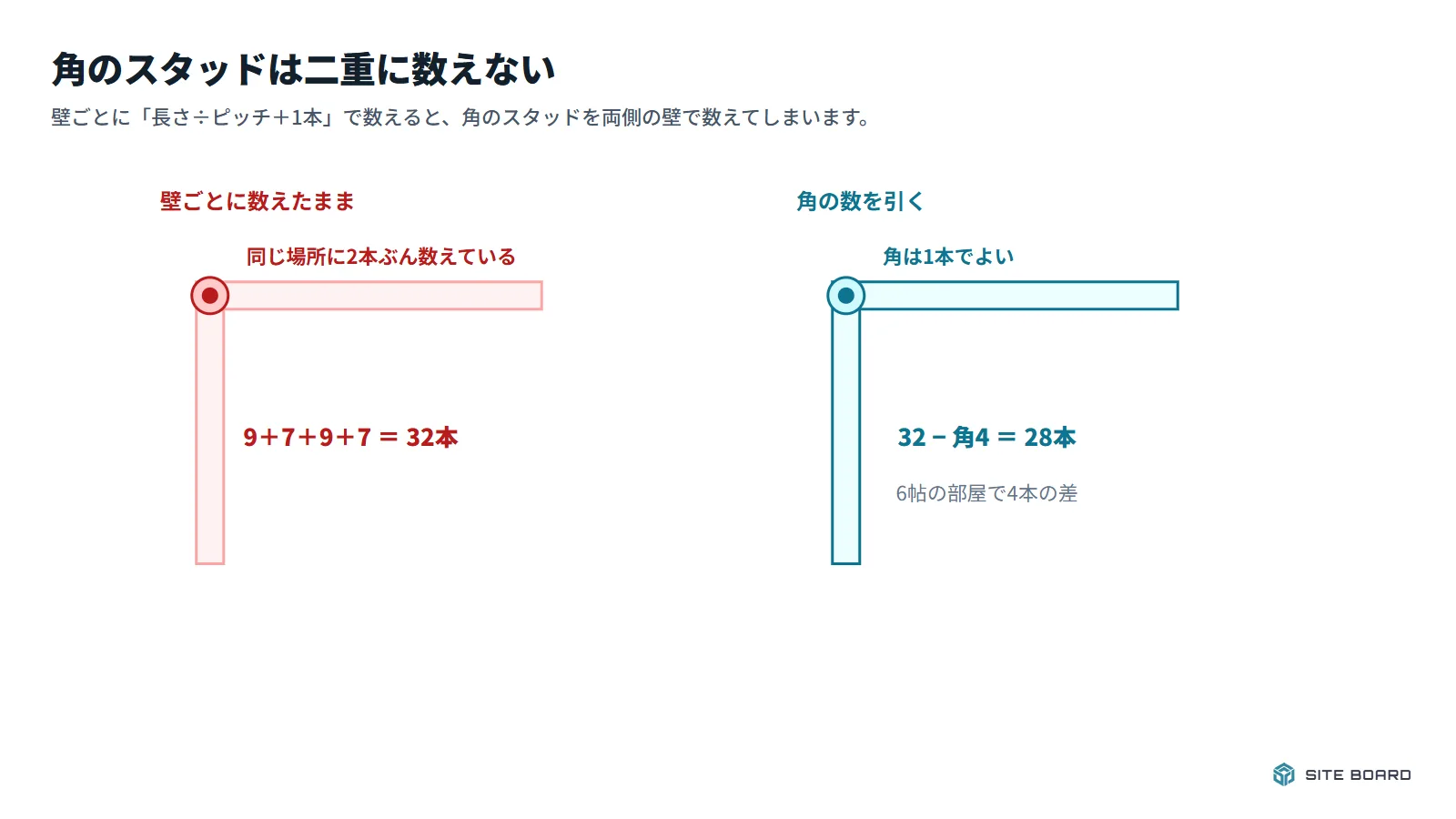

部屋の角ではスタッドが1本で済む。壁ごとに数えた本数から角の数を引く
部屋の角ではスタッドが1本で済む。壁ごとに数えた本数から角の数を引く

角を引き忘れると、6帖の部屋で4本、部屋数の多い物件では数十本の差になります。

ランナーは上下の2本ぶん

ランナーは床と天井に流すので、部屋の周りの長さ × 2です。6帖なら (3.64+2.73)×2 = 12.74m の2本ぶんで 25.48m。

定尺4mから切って使うので、25.48 ÷ 4 = 6.37 → 7本です。

振れ止めの段数は天井高で決まる

振れ止めは、床ランナーの下端から1.2mごとに入れます。ただし上部ランナーから400mm以内に来る段は省略できます(公共建築工事標準仕様書)。

  • 天井高2,400mm → 1,200mmの位置に1段
  • 天井高3,000mm → 1,200mmと2,400mmで2段
  • 天井高2,000mm → 1,200mmは上部から800mmなので1段

6帖・天井高2,400mmなら、12.74m × 1段 = 12.74m。定尺4mで4本です。

スペーサーはスタッド1本につき600mmごと

スペーサーは、スタッドの端部を押さえ、600mm程度の間隔で留めます。天井高2,400mmなら1本あたり4個。スタッドが28本なら 112個です。

数が多く、単価は安い部材ですが、足りないと作業が止まります。本数 × 高さ方向の数でまとめて数えておきましょう。

天井の下地は別に数える

この記事は壁の間仕切りを対象にしています。天井を組む場合は、**野縁(@303または455)・野縁受け(@900程度)・吊りボルト(@900以内)**を別に拾います。野縁の本数は「部屋の長さ ÷ ピッチ + 1本」で、考え方はスタッドと同じです。

まとめ:6帖・天井高2,400・@455の場合

部材 計算 結果
スタッド (9+7)×2 − 角4 28本
ランナー 12.74m × 2 ÷ 4m 7本
振れ止め 12.74m × 1段 ÷ 4m 4本
スペーサー 28本 × 4 112個

部屋の間口・奥行・天井高を入れるだけで、この本数をまとめて出せる無料ツールを用意しています。ピッチやスタッドの形も選べます。

内装の数量計算 無料ツール登録なしでも使えます 内装の数量計算 部屋の間口・奥行・天井高を入れるだけで、壁・天井・床の面積と、クロスの必要メーター、石膏ボードの枚数、軽天(スタッド・ランナー・振れ止め)の本数、床材の数量、巾木の長さまで自動で計算。部屋を足していくと物件ぜんたいの発注表になります。四角・L字・コの字・角が斜め・勾配天井の部屋に対応し、現場記入シート(PDF)付き。 ツールを使う

石膏ボードの枚数、クロスの必要メーター、床材の数量、巾木の長さも同時に出るので、内装一式の拾い出しが一度で終わります。部屋を足していくと、物件全体の発注表になります。

この記事をシェア X Facebook はてブ LINE

WRITTEN BY

SITE BOARD 編集部

建設業向け クラウド施工管理システム SITE BOARD(サイトボード) の運営チームです。機能の使い方と、施工管理・見積・書類など現場の実務に役立つ情報をお届けします。

公式LINEで問い合わせる

あわせて読みたい記事

請求書 建設業を表すイメージ図
見積・請求・原価

月末が近づくと、見積書の紙を横に置いて建設業の請求書へ数字を打ち直し、合計が合わずに電卓を叩き直していませんか。請求書は、見積書と同じ並び・数量・単価で作ると、行ごとに照合できて打ち直しのミスが減ります。ここでは1件の内装改修工事を例に、出…

約19分で読めます

一人親方 請求書を表すイメージ図
見積・請求・原価

締め日の前の晩に一人親方の請求書をまとめて書き、翌週に元請から「工事名が注文書と違う」「登録番号が無い」と戻されたことはありませんか。書き直しているうちに締めを過ぎると、入金が1か月遅れることもあります。この記事では、元請の経理が何を見て支…

約23分で読めます

拾い出し やり方を表すイメージ図
見積・請求・原価

図面を前に、どこから数えればいいか迷ったまま夜遅くまで事務所に残っていませんか。材料の拾い出しのやり方は、順番と集計表の書き方を決めておけば、一人でも迷わずに進められます。ここでは洋室1部屋を例にして、面積・長さ・個数の拾い方、割増(ロス)…

約17分で読めます

施工管理アプリ 無料を表すイメージ図
業務効率化・DX

現場を回りながら、夜に事務所で無料の施工管理アプリを探していませんか。大手のアプリの資料を取り寄せたら月の費用が思ったより高く、機能も多すぎて「うちには合わない」と感じた方も多いはずです。この記事では、社員数名〜十数名の工務店・リフォーム会…

約14分で読めます

工事写真台帳 アプリを表すイメージ図
SITE BOARDの使い方

現場から戻ってスマホの写真をパソコンに移し、Excelに1枚ずつ貼っていたら、もう夜の10時。そんな日が続いていませんか。工事写真台帳アプリに替えると、撮った写真が案件と撮影日で分かれ、選ぶだけで台帳に並びます。この記事では、工務店・リフォ…

約11分で読めます

建設業 日報 書き方を表すイメージ図
施工管理

夕方、現場からLINEで届いた日報が「ボード張り。順調」だけで、どの部屋を何枚張ったのか電話で聞き直したことはありませんか。建設業の日報の書き方は、書く項目と記入例を先に決めておけば、作業員も監督も迷わなくなります。ここでは内装・設備・足場…

約19分で読めます

カテゴリから探す
